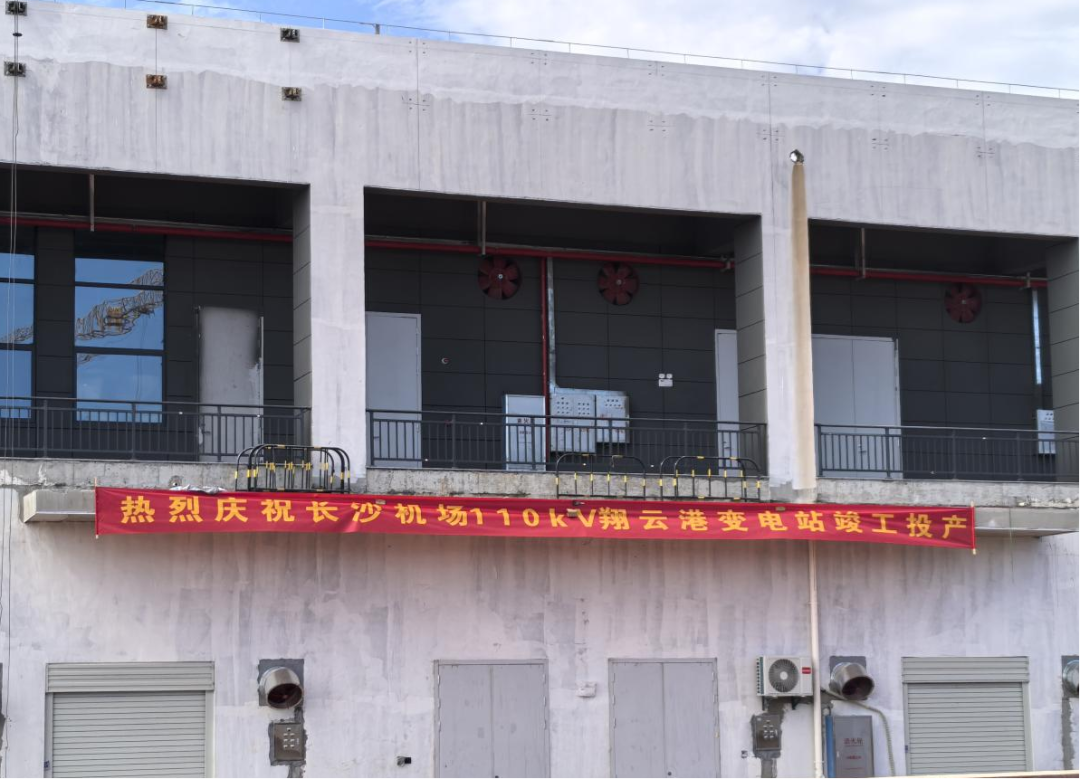

6月30日,长沙机场改扩建工程110kV翔云港变电站3号主变受电成功吗,这座承载着整个T3航站楼片区供配电核心功能的“电力心脏”正式竣工投产,将为工程加快推进和机场安全稳定运行注入强劲动能。
争分夺秒
23小时攻坚完成受电任务

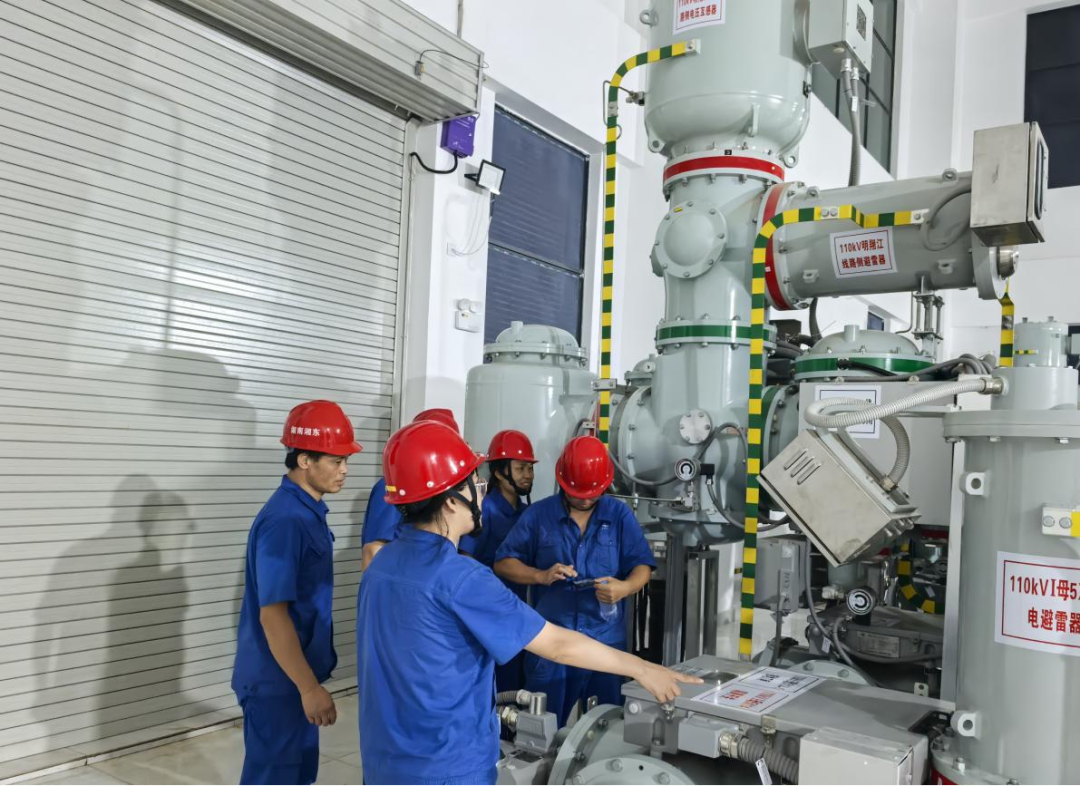

6月29日清晨07:10,一场紧张有序的送电攻坚战正式打响。长沙机场分公司能源管理部电力调度员、专业技术骨干,携手机场建设指挥部、建设方相关人员,启动翔云港110kV变电站投产送电工作。本次送电任务面临多项复杂供电方式转换与高难度操作挑战,犹如一场精密的“电力手术”。送电前,各单位工作人员紧密配合,对110kV主变、线路、母线、断路器等关键设备进行“地毯式”全面检测,确保设备处于最佳状态。
经过23小时连续奋战,6月30日06:58,三台110kV主变五次冲击受电正常,标志着长沙机场110kV翔云港变电站投产送电工作圆满完成。
双线并行
两个月攻坚铸就投产基石
今年4月接到任务后,能源管理部迅速组建攻坚小组,以“倒排工期、挂图作战”的决心,采用“双线并行、政企协同”模式,奋力跑出投产准备“加速度”。一方面构建“资料预审+现场核查”双轨推进机制,同步开展资料申报与工程检查,实现技术文件与实体建设的精准对接;另一方面与国网长沙供电公司建立专项对接通道,通过政企联动协作,高效完成受电检查验收、调度协议签订及供电合同落地等工作。
展望未来
持续赋能机场高质量发展
作为长沙机场改扩建工程的重要能源保障设施,110kV翔云港变电站成功投运后,这座“电力心脏”预计每日输电量达3万千瓦时,不仅能满足2025年机场校飞的用电需求,还将为T3航站楼及配套设施后续运营提供坚实可靠的电力保障。
下一阶段,长沙机场能源管理部将继续秉持高标准、严要求的工作态度,加快推进各项转场筹备关键任务节点落实落地,为顺利接管长沙机场T3能源管理业务打下坚实基础,为推进湖南机场高质量发展贡献强劲能源力量。
