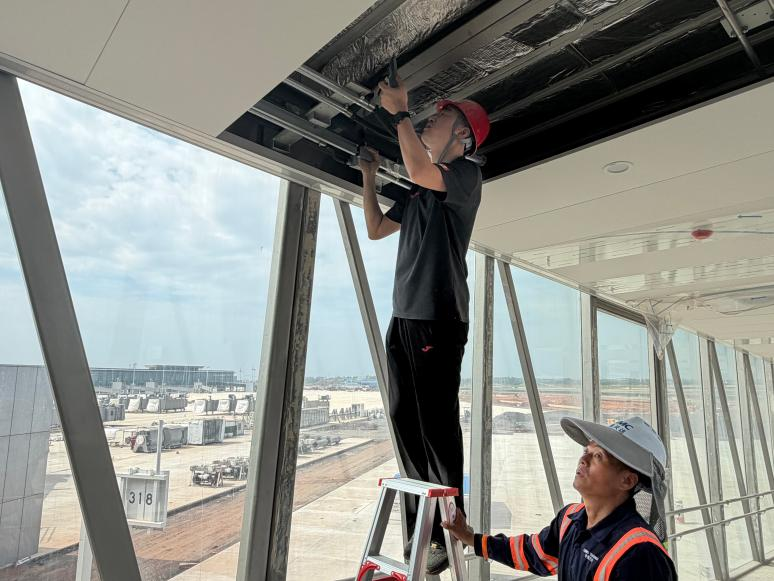

T3暖通设备规模、制冷负荷均达老区两倍以上,系统复杂度显著提升。项目攻坚关键期又逢老区暑运高峰和秋冬换季保养叠加。长沙机场能源管理部暖通保障室锚定T3航站楼改扩建总目标,坚持“以干为先 以实为要”的工作导向,把力量沉在现场、把整改抓在实处。期间累计赴T3现场跟工99次、出动人员424人次,攻克组合风柜联动控制难题,实现系统节能7%;同步完成老区秋冬换季保养,为供暖季运行高峰筑牢基础。

未雨绸缪 把功课做在调试前
针对T3一体式组合风柜控制系统水泵、风机无法同步联动、控制逻辑存在偏差等难题,能源管理部暖通技术骨干主动对接设备厂家召开专题协商会,充分借鉴老区运维经验,优化控制策略,以现场温度为核心调控依据,实现水泵、风机协同联动调节。优化后,在提升旅客出行体感的同时,实现系统节能7%,切实提升暖通系统运行品质。
乘隙而进 把功夫用在调试上
调试窗口期紧、交叉作业多,每一段作业时间都分秒必争。联合会商提前研判,对接设备厂家和施工单位,预判调试风险,科学安排调试顺序;错峰调试抢抓间隙,利用航后、施工间歇和系统低负荷时段,见缝插针开展风柜联动测试和参数校准;多方联动快速响应,联合厂家、施工、运维人员现场协同,发现控制逻辑偏差即时纠偏;快速校验逐点确认,对出风口风速、温度等参数逐一核验,确保设备按标运行。全员稳扎稳打,稳步提升T3暖通系统调试效率。
昼盯夜守 双线攻坚不断档
暑运期间老区供冷高位运行,T3调试节点不等人。暖通技术员们主动担当、放弃轮休,一边推进T3新设备调试攻坚,一边守好老区空调保障防线。一线骨干周前锋全程扎根项目,白天在工地协调施工难题,夜间驻守制冷站保障老区供冷。连轴作战期间,他始终盯在现场、守在岗位,以实干担当筑牢暑运保障与项目建设双重防线。
坚持稳中提质、精细管控,持续深化中央空调精细化管理,建立分区供应动态调控机制;着眼供暖季运行高峰,提前部署秋冬换季保养,对80余套空气处理机组、30余台新风机组、1400余台风机盘管开展深度清洁与性能测试,将老区成熟换季运维经验同步运用到T3设备调试工作中。紧盯T3验收投用关键节点,针对机房隐蔽点位和设备盲区深度排查隐患、严把调试质量与验收标准,为T3航站楼暖通系统顺利投运保驾护航。
